HP東善寺 ● ●   小栗上野介記念館 建設工事

     小栗上野介記念館
        建設工事

                      完成予想図
   建物の特徴 3つ
1
ナマコ壁
  清水喜助(清水建設2代目)が小栗忠順の指導による日本初の株式会社方式で建てた
築地ホテルが、二階までナマコ壁であった。ここでは一階だけナマコ壁とした。
2 せがい造り
 養蚕農家は二階の養蚕室を広くするため、一階よりも二階がせり出す「せがい造り」が造られた。
当館も二階展示室を広くするため取り入れた。
3
「ヤグラ(越屋根こしやね)」
 横須賀造船所の錬鉄所から富岡製糸場の繰糸場にも応用されている、通風換気のため屋根の上に屋根を付ける構造を取り入れた。清涼飼育法をするため、群馬県の養蚕農家の屋根にも取り入れられ、倉渕町でもまだ見られる。

◆
「富岡製糸場は横須賀造船所の妹」
理由

 ① 設計図は横須賀で 富岡製糸場は明治初年に横須賀造船所の仏人建築設計部門に設計図の依頼があった。1865慶応元年から建設したばかりの横須賀造船所の設計図をもとに「50日間で」という条件をクリアして描いた。

 ② 建設は横須賀から 明治4年、横須賀の仏人建築技師バスティアンが横須賀から日本人大工10数名を連れて行き、現地の大工を指導して富岡製糸場を建築した。なぜ横須賀の大工が?…書かれた設計図はフランス語、寸法はメートル法、に慣れている横須賀の大工が上州の大工を指導した。

 ③ 経営は横須賀と同じ 富岡で仏人ポールブリュナの指導のもとに始まった製糸場の経営は、すべて横須賀と同じ 「定時労働、日曜休日、職階と責任の明確、年功給・技能給、メートル法、・・・など」 近代サラリーマンの生活であった。
その結果
 富岡製糸場は  1871明治4年着工 工期1年・予算24万ドルで完成
            横須賀造船所の妹
            いま世界遺産 …*明治政府が「明治の文明開化で近代化した」と教えてきたから

 横須賀造船所は 1865慶応元年着工 工期4年・予算240万ドルで完成
            いま日本遺産 …*幕府が行った近代化だから
            でも、間違いなく本当の「日本産業革命の地」

   横須賀造船所の錬鉄所「越屋根」
         ↓↓

 富岡製糸場の繰糸場「越屋根」

倉渕の農家の「越屋根」

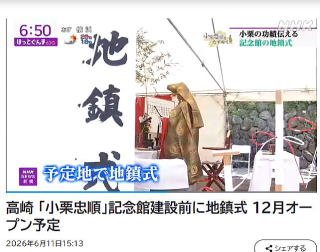

             地鎮式
                           2026令和8年6月11日

鍬入れ
富岡賢治市長・市川平治会長
左から 研屋清水一希社長・サン設計栗原所長・顕彰会市川平治会長・富岡賢治市長・村上泰賢  後列
牧野耕一郎・瀬間昇・戸塚孝明・塚越昇・戸塚祐子
前列
伊井光也・深井紘・村上泰賢・市川平治・田口寛・小峰好恵

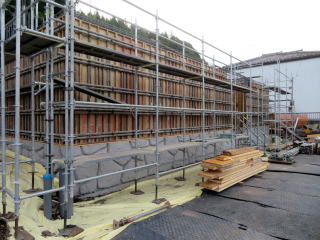

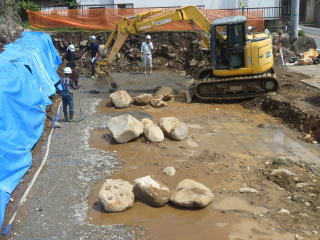

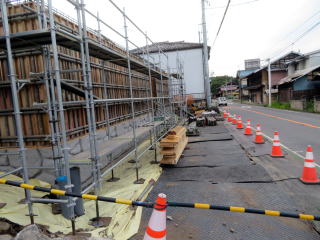

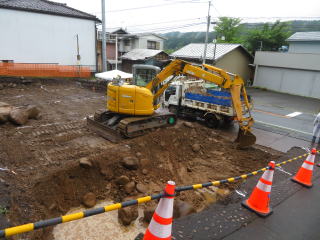

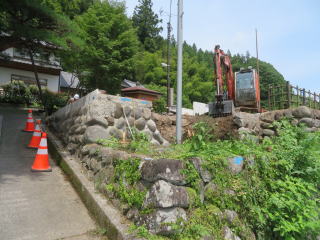

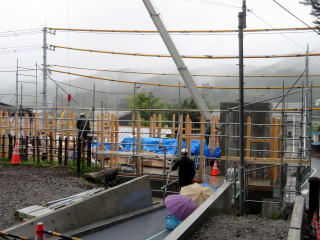

                  地業工事進行中

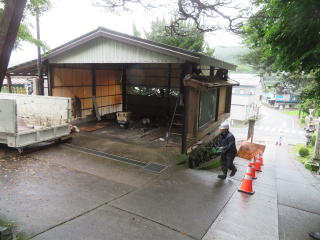

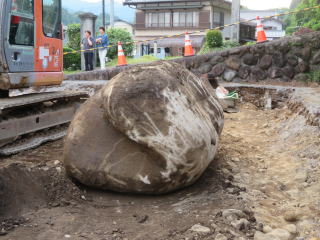

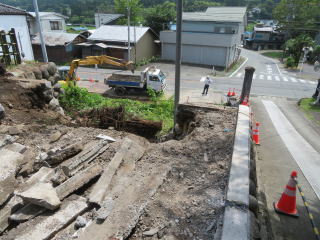

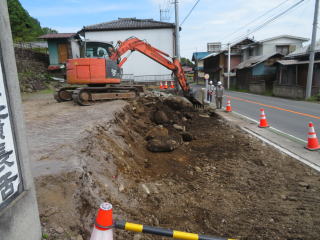

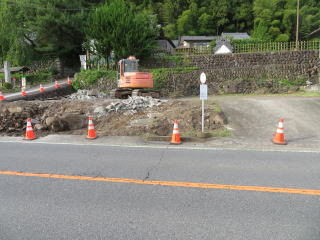

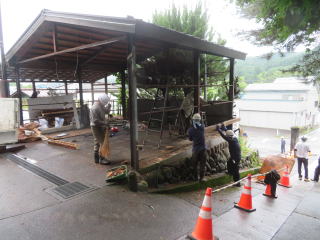

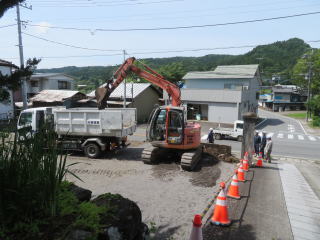

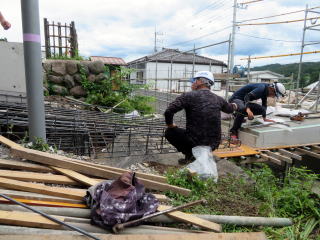

                    車庫解体  6月26日

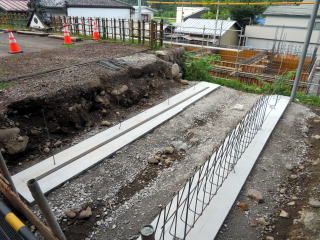

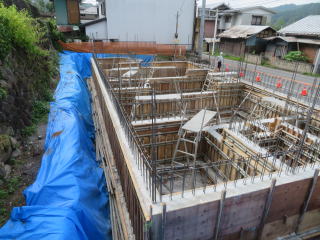

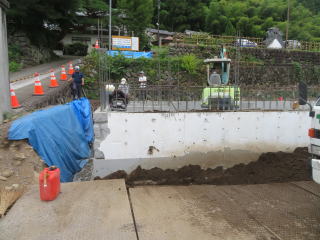

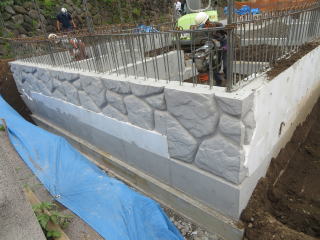

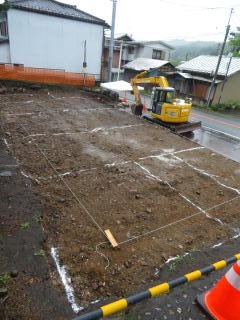

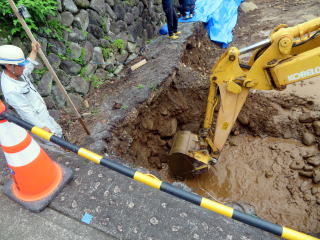

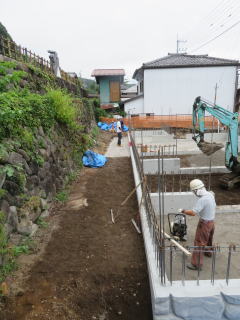

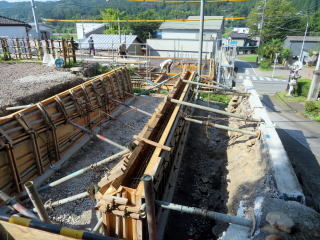

                  床掘り工事・基礎工事

  7月

          毎週(水)の現場会議で確認、検討、提案

                                8月

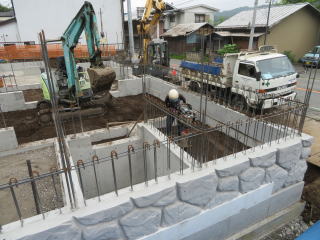

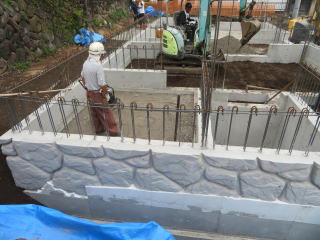

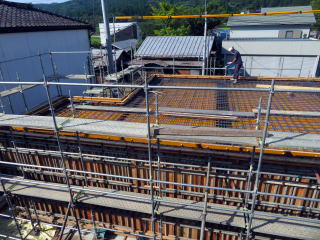

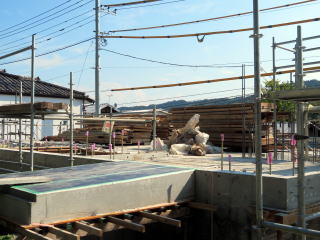

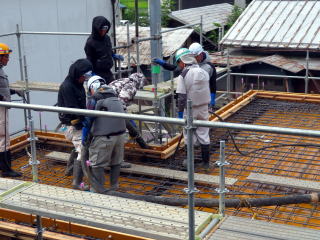

一階の床コンクリート打ち込み

すごい水平感覚できれいににならしてゆくベテランの作業

外壁の文字「小栗上野介記念館」を書く
 「小栗上野介」は蜷川新の書+「記念館」だけ住職

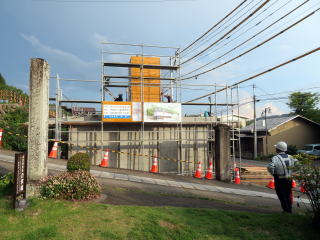

国道のそばにせりだしてきた

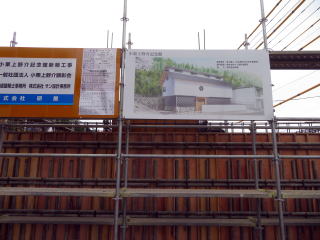

完成予想図も掲示され

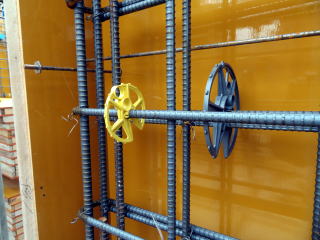

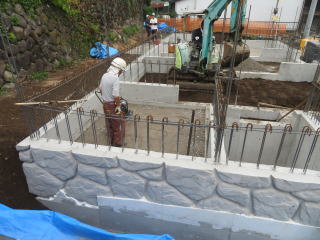

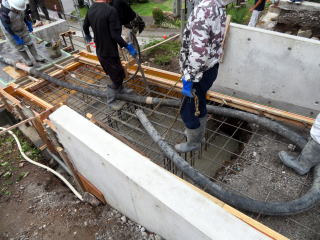

鉄筋の途中についている丸いものは?

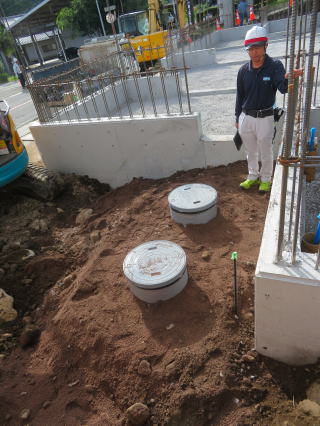

鉄筋が流し込んだコンクリートの中心になるための器具だそうな。

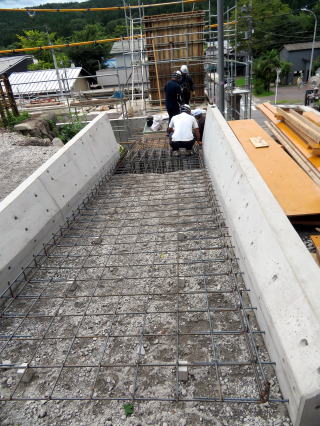

二階から境内へのブリッジが来る所
もと車庫の場所

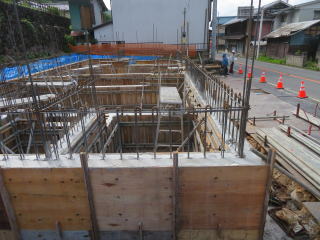

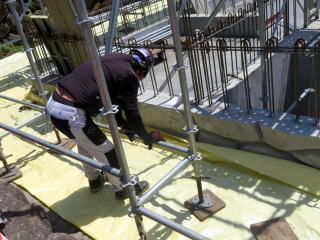

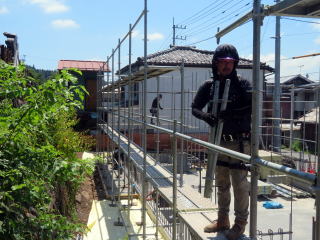

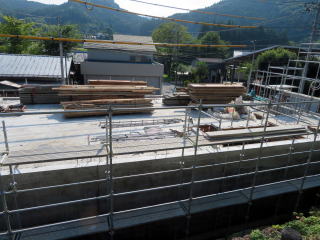

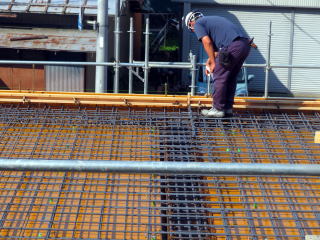

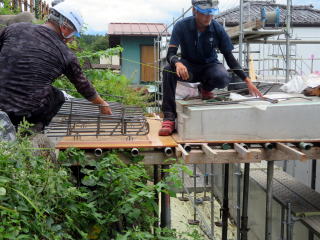

一階屋天井部(二階の床)も鉄筋が張られた

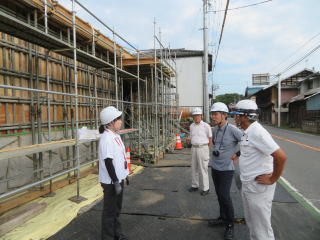

現場会議(水)の後、現場確認8/19

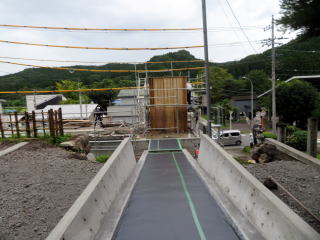

2階からのブリッジから続くスロープ

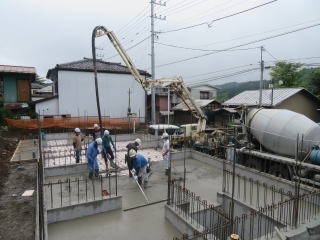

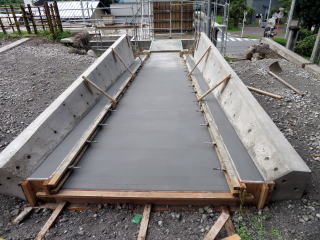

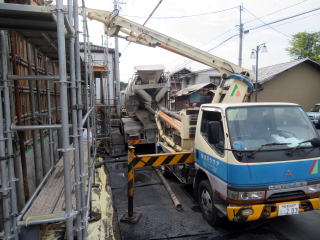

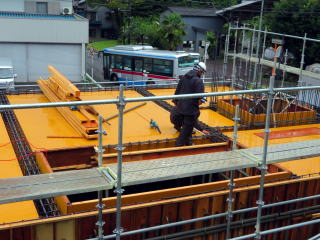

               コンクリート打設  8月21日    ◆1階はコンクリート造、2階は木造となる

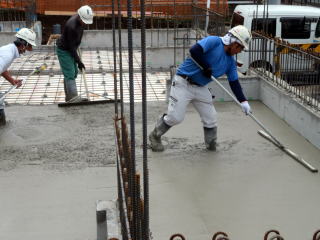

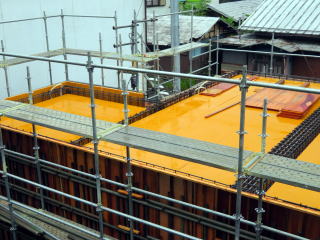

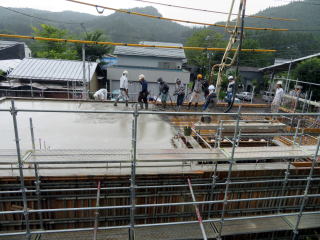

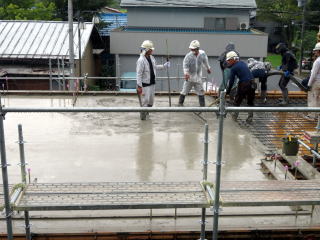

8月21日 1階天井までコンクリート打設

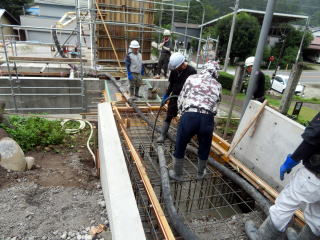

東隅から打設開始

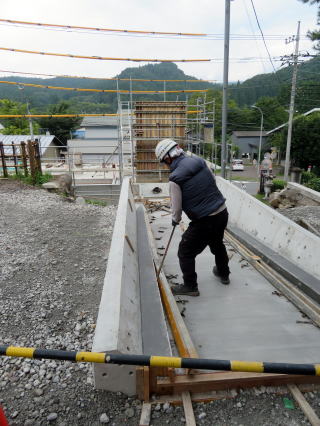

下まで打設し、振動棒で隅まで打ち込み、

1階天井面=2階床を平らに仕上げてゆく

境内西に完成予想図
このページトップと同じ説明入り

展示担当ムラヤマとの打合せ

8月24日(月) 一階コンクリートの型枠外し

外した型枠が積まれ

2階床からの出口ブリッジ
         8月  2階工事  エレベータ―筒 と ブリッジ

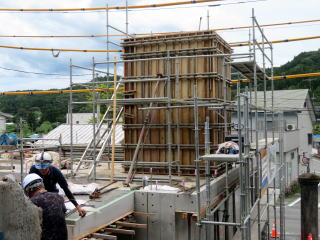

エレベーター筒の内壁を組む

この上に2階屋根がつく・・・こんなに大きくなるのか!

2階から境内へのブリッジ スロープ

ブリッジ部分…両方から突き出し 中間が水はけのグレーチングになる

ブリッジとスロープにコンクリート打設

ブリッジのあと、エレベーター筒に打設する
9月  型枠外し

枠はずし

コンクリートが打設されたスロープ

スロープの接点 両方からの突き出しで支柱はなし

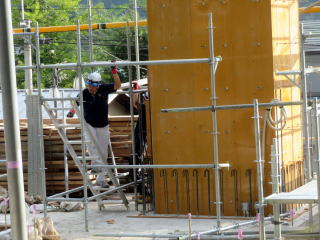

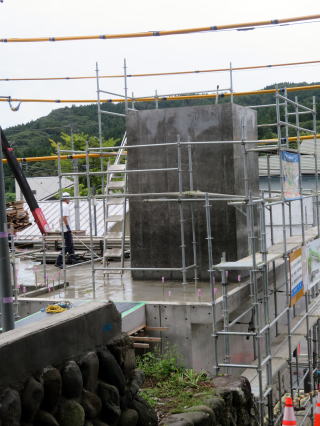

型枠を外してエレベーター塔が現れる

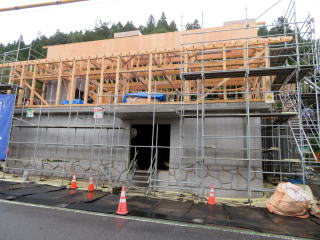

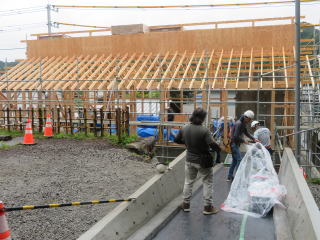

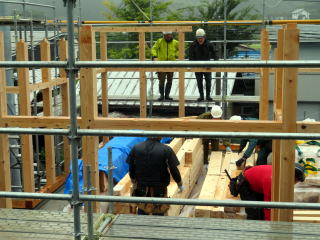

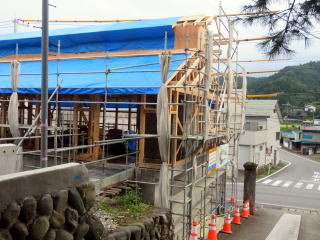

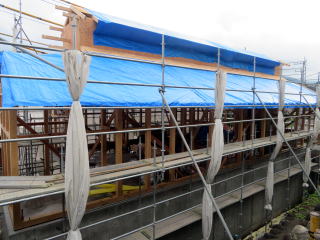

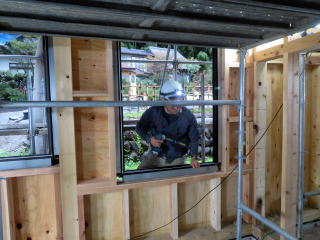

  9月 2階の部材搬入・木造の建て方 開始

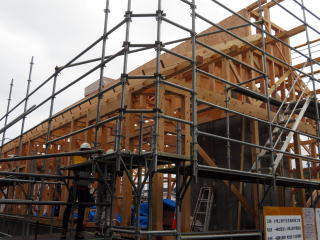

毎日雨続きの中、作業は進む

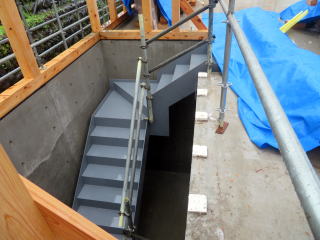

2階への鉄階段も取り付けられた

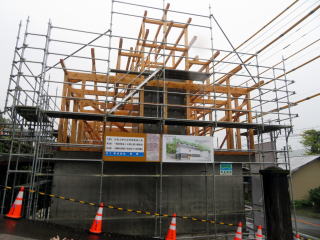

西側から見ると屋根の上に「越屋根」がつく構造がわかる。

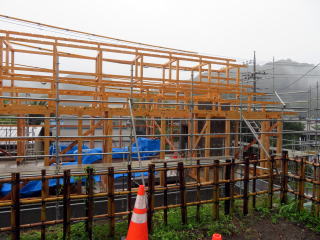

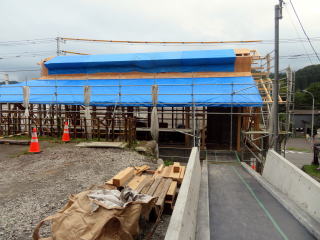

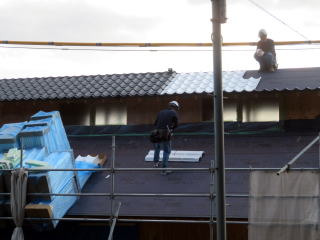

11日夕方にはすっかり屋根の形が出来た

こうしてみるとかなり大きく迫力がある。

越屋根窓はこれから切り抜いて通風可能となる

12日屋根の野地板が葺かれ防水シートで覆われた

扇風機  少しでもコンクリートを乾かすため1階2階とも数台の扇風機が回っている

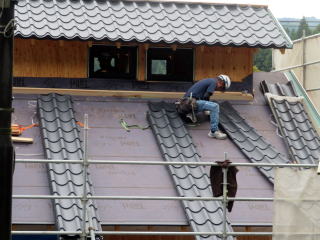

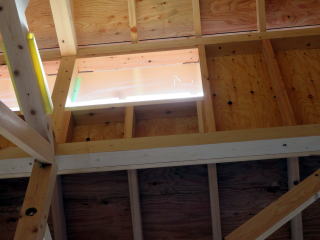

越屋根の窓が開いた これで空気の流通がはかれる

連休中にもコンクリート床のはつり作業  仕上げのため余分な付着物を剥がして均す  1階

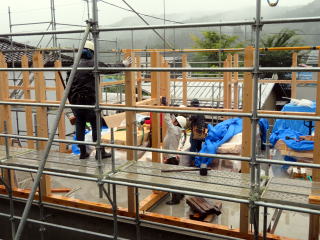

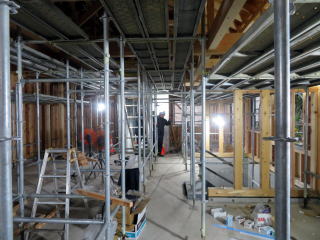

2階 足場が組まれ迷路のよう

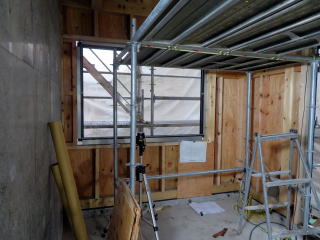

ステンドグラス「ワシントン海軍造船所見学」が設置される西側の窓

ステンドグラス「横須賀造船所」「ヴェルニー」が設置される北側の窓
